2011年一级建造师《建设工程项目管理》成本控制方法的应用习题(五)

2010-3-20  作者:  来自于:网络转载

  [案例6]

  某企业生产A产品,本期固定成本总额为128万元,单位售价为1180元,单位变动成本为860元。

二级建造师免费课件

  问题:

  (1)试述量本利分析的特点。

  (2)用量本利分析方法求其保本点的销售量、销售收入。

  (3)若该企业本期要实现的计划利润为32万元,则销售量、销售收入应为多少?

  [案例7]

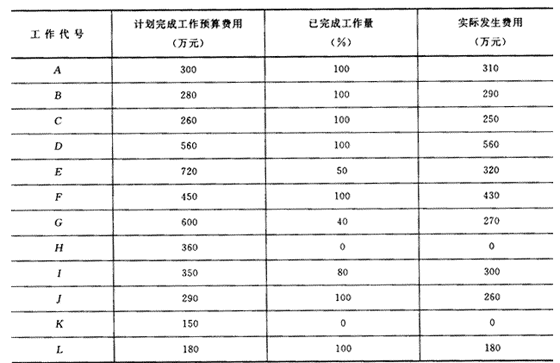

  某施工项目进行到17周时对前16周的工作进行了统计检查,有关情况见下表:

hspace=0

  问题:

  (1)简述挣值法中三个参数(费用值)的代号及含义。

  (2)求出前16周的挣得值及16周末的挣得值。

  (3)求出16周的CV与SV.

  (4)求出16周的CPI、SPI并分析成本和进度情况。

  [案例8]

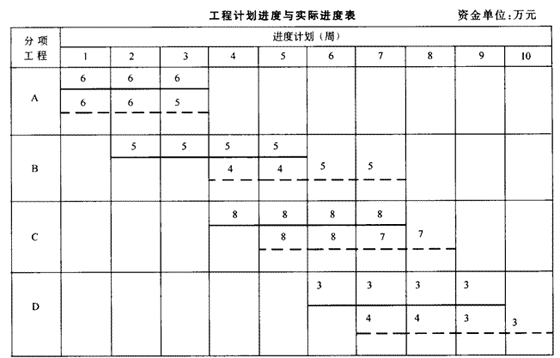

  某工程计划进度与实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划投资),粗虚线表示实际进度(进度线上方的数据为每周实际投资),假定各分项工程每周计划完成和实际完成的工程量相等,且进度匀速进展。

hspace=0

  问题:

  (1)计算每周投资数据,并将结果填入下表中。

hspace=0

  (2)绘制该工程三种投资曲线,即:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。

  (3)分析第5周和第8周末的投资偏差和进度偏差。
