[案例6]答:
(1)量本利分析又称为盈亏平衡分析,是在一定市场、生产能力及经营管理条件下(即:假设在此条件下生产量等于销售量),通过对产品产量、成本、利润相互关系的分析,判断企业对市场需求变化适应能力的一种不确定性分析方法。
(2)保本点的销售量=固定成本/(单件售价-单方变动成本)=128×10000/(1180-860)=4000件
保本点的销售收入=单件售价×[固定成本/(单件售价-单方变动成本)]=1180×[128×10000/(1180-860)]=472×10000元=472万元
(3)假定利润32万元,则销售量=(固定成本 利润)/(单件售价一单方变动成本)=(128×10000 32×10000)/(1180-860)=5000件
销售收入=单件售价×销售量=5000×1180=590×10000元=590万元
[案例7]答:
(1)三个参数(费用值)为:
①BCWP:已完成工作预算费用,指在某一时间已经完成的工作(或部分工作),以批准认可的预算为标准所需要的资金总额。
②BCWS:计划完成工作预算费用,即根据进度计划,在某一时刻应当完成的工作(或部分工作),以预算为标准所需要的资金总额。
③ACWP:已完成工作实际费用,即到某一时刻为止,已完成的工作(或部分工作)所实际花费的总金额。

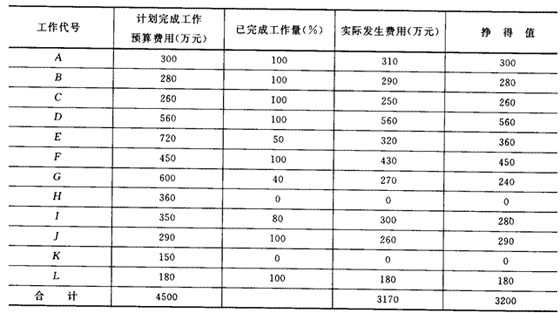

(2)计算结果如下表:
(3)16周末的ACWP为3170万元,BCWS为4500万元,BCWP为3200万元。
①费用偏差:CV=BCWP-ACWP=3200-3170=30万元,由于CV为正,说明费用节支;
②进度偏差:SV=BCWP-BCWS=3200-4500=-1300万元,由于SV为负,说明进度延误。
(4)①费用绩效指数:CPI=BCWP/ACWP=1.009,由于CPI>1,故费用节支;
②进度绩效指数:SPI=BCWP/BCWS=0.716,由于SPI

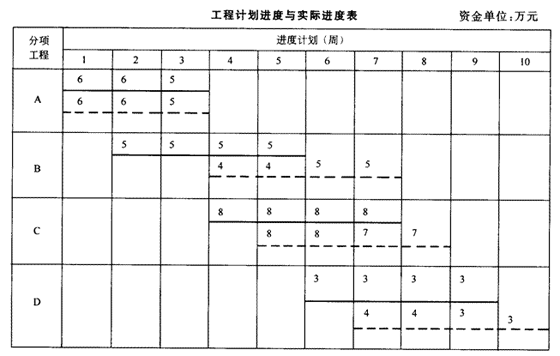

[案例8]答:

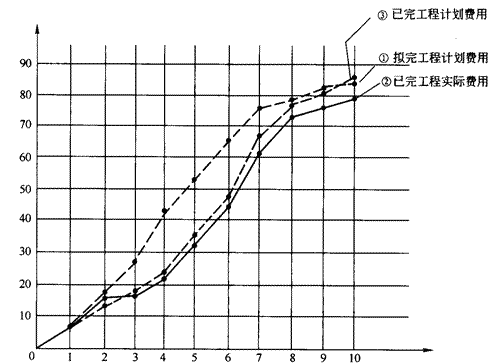

(2)绘制该工程三种投资曲线,如下图所示。图中:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。
(3)分析第5周末和第10周末的投资偏差和进度偏差。

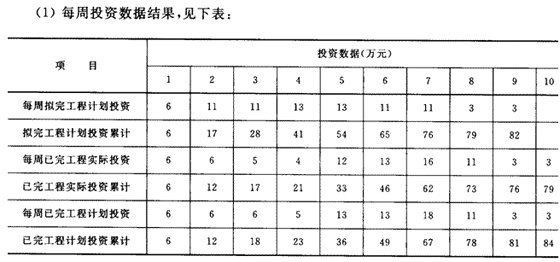

①从表中看出:第5周末的投资偏差和进度偏差:
投资偏差=已完工程实际投资-已完工程计划投资=33-36=-3万元即:投资节约3万元
进度偏差=拟完工程计划投资-已完工程计划投资=54-36=18万元即:进度拖后18万元
或:进度偏差=拟完工程计划时间-已完工程计划时间=5-[3 (36-28)/(41-28)]=1.38周
即:进度拖后1.38周。
②从表中看出:第8周末的投资偏差和进度偏差为:
投资偏差=已完工程实际投资-已完工程计划投资=73-78=-5万元即:投资节约5万元
进度偏差=拟完工程计划投资-已完工程计划投资=79-78=1万元即:进度拖后1万元
或:进度偏差=拟完工程计划时间-已完工程计划时间=8-[6 (78-65)/(76-65)]=0.18周
即:进度拖后0.18周。
