2011年一级建造师《建设工程项目管理》中的成本分析方法习题(二)

2010-3-20  作者:  来自于:网络转载

  成本分析方法习题答案与解析

  一、单项选择题

二级建造师免费课件

  1.D;    2.  C

  二、多项选择题

  1.  B、C、E

  三、案例题

  [案例1]

  答:(1)施工成本分析是在成本形成过程中,对施工项目成本进行的对比评价和总结工作。

  它贯穿于施工成本管理的全过程,主要利用施工项目的成本核算资料,与计划成本、预算成本以及类似施工项目的实际成本等进行比较,了解成本的变动情况,同时也要分析主要技术经济指标对成本的影响,系统地研究成本变动原因,检查成本计划的合理性,深入揭示成本变动的规律,以便有效地进行成本管理。

  主要依据:会计核算、业务核算、统计核算所提供的依据。

  根据上述资料编制分析表如下:

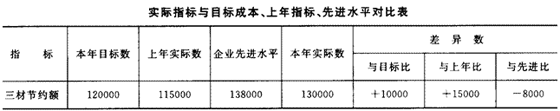

hspace=0

  (2)将实际指标与目标成本对比:检查目标完成情况,分析完成目标的积极因素和影响目标完成的原因,以便及时采取措施,保证成本目标的实现。

  实际指标与上期实际指标对比:可以看出各项技术经济指标的动态情况,反映施工项目管理水平的提高程度。

  实际指标与先进水平对比:可以反映本项目的技术管理和经济管理与其他项目先进水平的差距,进而采取措施赶超先进水平。

  [案例2]答:

  (1)因素分析法又称连锁置换法或连环代替法。这种方法用来分析各种因素对成本形成的影响程度。在进行分析时,首先要假定众多因素中的一个因素发生了变化,而其他因素则不变,然后逐个替代,并分别比较其计算结果,以确定各个因素的变化对成本的影响程度。

  (2)分析成本增加的原因:

  ①分析对象为浇筑某层商品混凝土的成本,实际成本与目标成本的差额为12226元。

  该指标是由产量、单价、损耗率三个因素组成。

  ②以目标249600元(=300×800×1.04)为分析替代的基础。

  第一次替代产量因素:以310替代300,310×800×1.04=257920元

  第二次替代单价因素:以820替代800,并保留上次替代后的值,310×820×1.04=264368元

  第三次替代损耗率因素:以1.03替代1.04,并保留上两次替代后的值310×820×1.03=261826元
