3.②、⑥为第二次序孔(2分)
①、③、⑤、⑦为第三次序孔(2分)
4.预付款扣回公式中的
A--工程预付款总额(1分)
C--合同累计完成金额(1分)
S--合同价格(1分)
5.Ⅰ为150万)(1分)
Ⅱ为56万元(1分)
Ⅲ为135万元(1分)
Ⅳ为22.4万元(1分)
Ⅴ为369.6万元(1分)。
(三)
背景资料
某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m-31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m-31.4m高程范围内为黏土,12.0m-18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。

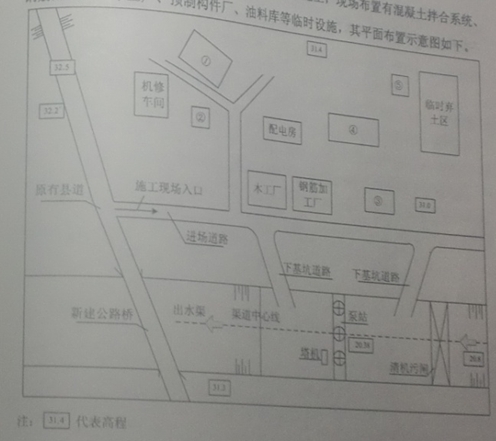

图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
问题
