建造师吧 >> 复习指导 >> 复习资料 >> 一级建造师执业资格考试复习指导之二(二)

一级建造师执业资格考试复习指导之二(二)

2009-6-30  作者:  来自于:网络转载

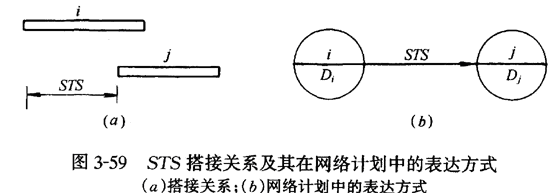

  2.开始到开始(STS)的搭接关系从开始到开始的搭接关系如图3-59(a)所示,这种搭接关系在网络计划中的表达方式如图3-59(b)所示。

hspace=0

二级建造师免费课件

  例如在道路工程中,当路基铺设工作开始一段时间为路面浇筑工作创造一定条件之后,路面浇筑工作即可开始,路基铺设工作的开始时间与路面浇筑工作的开始时间之间的差值就是STS时距。

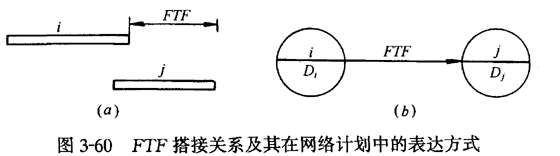

  3.结束到结束(FTF)的搭接关系从结束到结束的搭接关系如图3-60(a)所示,这种搭接关系在网络计划中的表达方式如图3-60(b)所示。

hspace=0

  例如在前述道路工程中,如果路基铺设工作的进展速度小于路面浇筑工作的进展速度时,须考虑为路面浇筑工作留有充分的工作面。否则,路面浇筑工作就将因没有工作面而无法进行。路基铺设工作的完成时间与路面浇筑工作的完成时间之间的差值就是FTF时距。

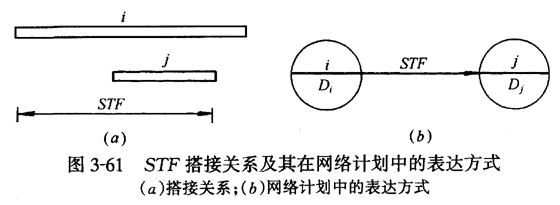

  4.开始到结束(STF)的搭接关系从开始到结束的搭接关系如图3-61(a)所示,这种搭接关系在网络计划中的表达方式如下图3-61(b)所示。

hspace=0

  5.混合搭接关系在搭接网络计划中,除上述四种基本搭接关系外,相邻两项工作之间有时还会同时出现两种以上的基本搭接关系,称之为混合搭接关系。

  (6)国际上,工程网络计划有许多名称,如CPM、PERT、CPA、MPM等。工程网络计 划的类型有不同的划分方法。

  1)工程网络计划按工作持续时间的特点划分为:

  ●  肯定型问题的网络计划;

  ●  非肯定问题的网络计划;

  ●  随机网络计划等。

  2)工程网络计划按工作和事件在网络图中的表示方法划分为:

  ●  事件网络——以节点表示事件的网络计划;

  ●  工作网络以箭线表示工作的网络计划(我国JGJ/T 121-99称为双代号网络计划);以节点表示工作的网络计划(我国JGJ/T 121-99称为单代号网络计划)。

  3)工程网络计划按计划平面的个数划分为:

  ●  单平面网络计划;

  ●  多平面网络计划(多阶网络计划,分级网络计划)。

  (7)美国较多使用双代号网络计划,欧洲则较多使用单代号搭接网络计划。

2 页  [1] 2
  • 最新问题
  • 热点问题
热点资讯
热门试题排行
热门资料排行
