2006年度全国一级建造师执业资格考试试卷
专业工程管理与实物试卷标准答案
(石油化工)
(满分l60分)

  一、单项选择题(共20题,每题l分。每题的备选项中,只有l个最符合题意)

二级建造师免费课件

1.C  2.B  3.B  4.A  5.D  6.C  7.B  8.D  9.A  10.A
11.C  12.D  13.A  14.B  15.C  16.A  17.C  18.D  19.B  20.D

  二、多项选择题(共l0题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项口错选。本题不得分;少选,所选的每个选项得0.5分)

21.CE  22.BDE  23.ACE  24.AE  25.ADE
26.ACD  27.ACD  28.AC  29.BD  30.AD

  三、案例分析题(共5题。(一)、(二)、(三)题各20分。(四)、(五)题各30分)

(一)

  1.(本小题6分)
  按照《建设工程质量管理条例》(1分),总承包商应当对承包的全部建设工程质量负责(2分),总承包商与分包商对分包工程的质量承担连带责任(3分)。
  2.(本小题2分)
  业主没有责任(2分)。
  3.(本小题5分)
  (1)总承包商未对分包商设计的网壳结构进行充分的设计审查(2分)。
  (2)总承包商对分包商的施工过程监督部到位(2分),致使坍塌事故发生的可能性进一步增强(1分)。
  4.(本小题3分)
  总承包商的总承包资格应由建设行政主管部门审查确认(2分)。
  业主认定总承包商不具备总承包资格不妥当(1分)。
  5.(本小题4分)
  正确的处理方法是:责令总承包商落实整改、返工至合格(2分),赔偿该事故造成的损失(2分),并给予相应处罚。

(二)

  1.(本小题2分)
  还应有环境温度和风速要求(2分)。
  2.(本小题7分)
  不合理(1分)。
  管线绝热保温后,不利于吹扫过程中冷却(2分);蒸汽吹扫过程中温度剧烈变化会影响绝热保温层与管外壁的粘结(2分)。所以蒸汽管应在吹扫合格后进行绝热保温(2分)。
  3.(本小题3分)
  AB管段(1分)及BC管段(2分),应采用人工清扫。
  4.(本小题6分)
  开始送汽后,应先进行暖管(1分),及时放水(1分),检查管道热位移(1分)。
  蒸汽吹扫应按加热→冷却→再加热的顺序循环进行(3分)。
  5.(本小题2分)
  吹扫合格后,管段与汽轮机最终连接时,应在联轴节上架设分表测设备的位移值(1分),调整至符合规范要求(1分)。

(三)

  1.(本小题5分)
  主要缺项:(1)在接管组装焊接前做焊接工艺评定(3分);(2)无损检测合格后进行水压试验(2分)。
  2.(本小题5分)
  应向当地压力容器安全监察机构(1分)办理安装许可手续(报检)(2分)。
  应请监察机构派代表参加检查的工序:接管组装焊接前(1分)、水压试验(1分)。
  3.(本小题5分)
  施工单位应该获得6天工期索赔(2分)。
  分馏塔延误6天到现场是建设单位原因.可以得到补偿(2分);而修理接管延误的2天时间应由施工单位自己承担,不应得到补偿(1分)。
  4.(本小题5分)
  机械费补偿:
  主吊车闲置:5600×65%×6=21840元(1分);
  辅助吊车闲置:1334×65%×6=5202.6元(1分);
  人工费补偿:
  窝工人工费:l8×t6×6=1728元(1分)。
  塔修理的机械费和人工费不予补偿(1分)。
  总计应赔偿:28770.6元(1分)。

(四)

  1.(本小题7分)
  因为散装法是目前球罐安装中首选(最好、推荐、通行)的方法(1分)。
  散装法的优点:
  (1)施工准备工作量小(2分);
  (2)易保证球体的几值尺寸和组装精度(2分);
  (3)焊接变形小(2分)。
  2.(本小题6分)
  ①支柱移动观测(2分);②磁粉检测(2-分);③水压试验(1分);④气密试验(1分)。
  3.(本小题5分)(答对2道相邻工序先后顺序给l分)
  正确的焊接顺序为:赤道带纵焊缝、上温带纵焊缝、下温带纵焊缝、赤道带与上温带环焊缝、赤道带与下温带环焊缝、上下极板环焊缝。
  4.(本小题8分)
  (1)应先焊大坡口(外)、后焊小坡口(内)(2分)。
  (2)先焊纵焊缝,后焊环焊缝(2分)。
  (3)纵焊缝采取间隔焊和单道分段退焊方法(2分)。
  (4)环焊缝采取分段同向焊接方法(2分)。
  5.(本小题4分)
  报项目总工程师批准错误(2分)。按有关规定,第三次返修方案必须报施工单位技术总负责人批准(2分)。

(五)

  1.(本小题6分)
  应安排250吨履带吊车第l7天开始施工最为合理(3分)。
  因为该吊车在第17天用于中段组焊、吊装(E)任务,第24天下班时结束,第25天正好承接上段组焊、吊装(G)任务,这样租用的吊车在现场无闲置时间,最大限度地节省了租用吊车费用(3分)。
  2.(本小题8分)
  应安排250吨履带吊车在第29天开始施工最为合理(3分)。
  因为中段组焊、吊装(E)任务必须在上段组焊、吊装(G)任务前完成,中段
  组焊、吊装(E)任务由于前序工作延误推迟到第29天开始(4分)。
  能消除(1分)。
  因为中段组焊、吊装后,吊车不用等待,第37天直接进入上段组焊、吊装施工。
  3.(本小题6分)
  索赔能成立(2分)。
  (1)可以索赔工期l2天(2分);
  (2)除250吨履带吊车外的其它设备、人工闲置费用索赔(2分)。
  4.(本小题6分)
  不能做到(2分)。
  5.(本小题4分)
  调整后的工程总工期为47天(2分)。

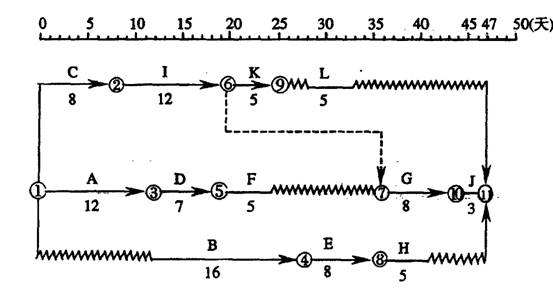

  12 16 8 8 3=47天(2分)。
  图(4分)
